Peixian Subsidiary
一、一期工程
1. 工程規模:日處理能力為2.5萬m3/d。
2. 廠外截污干管工程:與污水處理廠配套的日過流量為5萬m3/d、總長度為3公里的廠外截污主干管工程由沛縣人民政府投資建設。
3. 工程投資、建設及運營(BOT)單位:江蘇大眾水務集團有限公司。
4.工程總投資:2800萬元。
5.工程噸水處理能力投資(不含一、二期工程一次征用的共60.3畝土地費用):約660元/ m3·水。
6.工程占地:36.59畝。
7.工程綠化占地:約38%。
8.主處理工藝:水解酸化+好氧+接觸過濾。
9.工程運作方式:BOT特許經營。
10.特許經營期限:30年。
11. 污水處理單價: 0.80元/ m3·水
12. 融資方式: 由投資人直接融資即公司股東通過資產抵押和第三者擔保獲得商業銀行貸款,融資成本較高(6.8%)。
13. 開工日期: 2003年10月18日。
14. 竣工日期: 2005年12月10日。
15. 進水調試運營日期: 2005年12月18日。
16.設計污水進水水質及排放標準:

17.本工程設計的污水處理工藝:
二、二期工程
1. 工程實施地點:沛縣沛城污水處理廠內,一期工程西側。
2. 工程規模:日處理能力2.5萬m3/d
3. 工程項目審批部門:可研和初設已經徐州市發改委批復
4. 工程實施主要內容:新建生化池、沉淀池、接觸過濾池、消毒池、污泥濃縮池、細格柵池、旋流除砂池、鼓風機房、回流泵房、加氯間、新上500KVA 變壓器、高低壓配電柜及相關工藝設備、管線、閥門。
5. 工程投資、建設及運營(BOT)單位: 江蘇大眾水務集團有限公司
6. 工程總投資:3200萬元
7. 工程設計的主體工藝:A2/O(水解酸化+好氧+接觸過濾池)
8. 工程運作方式:BOT特許經營
9. 特許經營期限:30年
10. 工程領導單位:沛縣建設局
11. 工程建設單位:江蘇大眾水務集團有限公司
12. 工程設計單位:徐州市市政設計院有限公司
13. 工程施工單位:江蘇大眾水務集團有限公司
14. 工程監理單位:南京工大建設監理有限公司
15. 工程質監單位:沛縣建筑工程質量監督站
16. 開工日期:2008年6月10日
17. 竣工日期:2009年1月31日

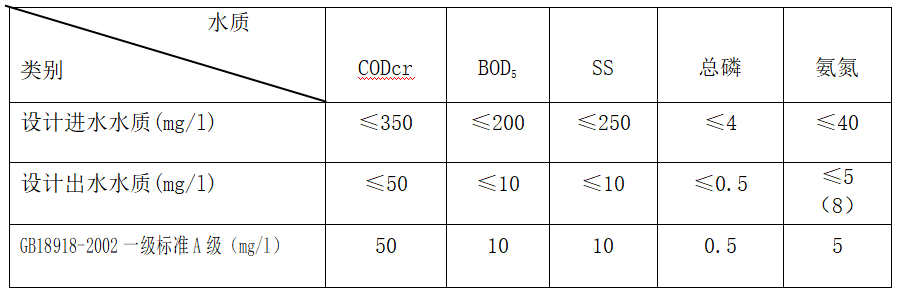

18. 設計污水進水水質及排放標準

19.本工程設計的污水處理工藝:
三、一期提標改造工程:
1、工程實施地點:沛縣沛城污水處理廠內原一期工程范圍內
2、工程規模:日處理能力2.5萬m3/d
3、工程項目審批部門:環評經沛縣環保局批復;立項、可研及初設經沛縣發改委批復
4、工程實施主要內容:新建一組過濾池、碳源加藥間、消毒間,對原一期工程工藝系統進行技術改造,使之處理后的水達到GB18918-2002城鎮污水處理廠一級A標準;增加視頻及監控,中控系統改造,增加工藝間及進、出水口的在線監控儀器
5、工程投資、建設、運營單位:江蘇大眾水務集團有限公司
6、工程總投資:890萬元
7、工程運作方式:BOT特許經營
8、污水處理單價:0.96元/m3.水
9、工程領導單位:沛縣水利局
10、工程建設單位:江蘇大眾水務集團有限公司
11、工程設計單位:徐州市市政設計院有限公司
12、工程施工單位:江蘇大眾水務集團有限公司
13、工程監理單位:江蘇海聯建設項目管理公司
14、工程質監單位:沛縣建筑工程質量監督站
15、開工日期:2013年4月1日
16、土建、安裝竣工日期:2013年7月10日
17、調試日期:2013年8月12日
18、環保驗收日期:2013年11月28日
19、設計進、出水水質及排放標準:同于二期工程相關指標

20.本工程設計的污水處理工藝:
四、增能技改工程:
1、工程實施地點:沛縣沛城污水處理廠內原一期、二期工程范圍內。

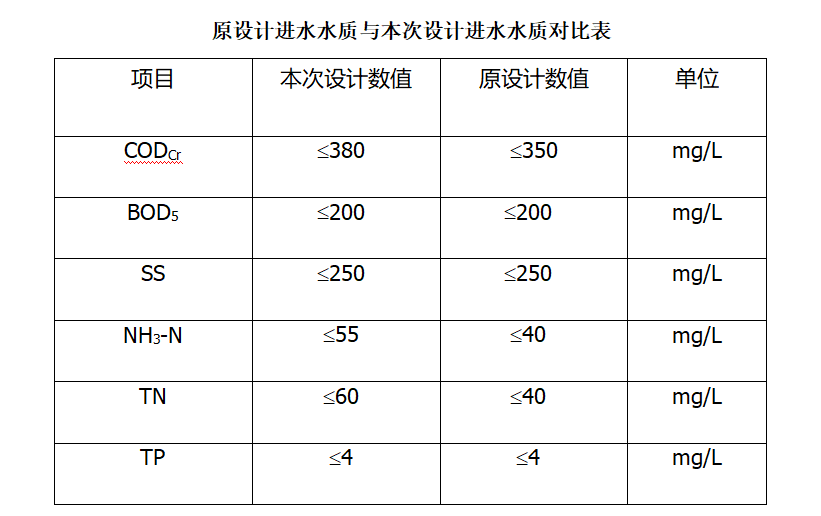

2、由于垃圾滲濾液的進入,對處理水量產生較大的影響;伴隨著市政管網污水量的不斷增加,為保證能有效的處理市政管網所有污水,故此需要對現有污水處理廠工藝進行改造升級,建設內容為:垃圾滲濾液收集系統、除臭系統;改造及更換設備的構筑物為:纖維轉盤濾池、粗格柵、細格柵、生化池、沉淀池、鼓風機房、纖維轉盤濾池、回流泵房以及脫水機房等原有建構筑物,將污水處理能力提升至5.5萬m3/d。進水水質做如下變更:
工程于2018年9月1日開工建設,目前仍在施工過程中,工程預計總投資2600萬元,預計完工日期為2019年4月底。
五、工程建設必要性:
沿河原本是為引微山湖水即京杭運河水進行農灌和防洪排澇的人工河,隨著城市規模的擴大和經濟的發展,漸成為沛縣城區通往京杭大運河的納污和排洪溝,因此沛城污水處理廠項目的建設是解決沛縣城區污染問題和南水北調工程治污問題的當務之急,是沿河李集橋斷面水質達標的根本保證。
沛城污水處理廠位于沿河下游與沛縣東環路交匯處,服務范圍為沿河上游匯水區域即整個沛縣城區,服務面積約50km2, 服務人口約40萬人。經處理后的尾水排入豐、沛尾水導流通道,最終入海。
六、本處理工藝的技術特點:
1、本工藝的一級物理處理采用柵縫為3mm的細格柵,取代了傳統的初沉池,提高了無機物的固液分離效率,提高了后續的生化流程的污泥質量,同時保留了對后續生化處理有用的有機物,有利于除P脫N。
2、本工藝的二級生化處理,采用低能耗、低污泥產量的“水解酸化+好氧”處理工藝:①采用水解酸化生物反應器,將水解反應器設計為下布水升流式污泥床,利用在污泥床平面內均布的布水點和升流時的水力淘洗作用,實現污水和水解酸化菌的充分混合,在不采用水下攪拌器即無動力消耗(僅有一點水頭損失)的情況下,取代了傳統的初沉池和污泥消化池,去除懸浮物,降解有機物,實現了污水、污泥的一次處理,使得COD、BOD5、SS等有機物去除40%左右,污泥產量降低40—50%。②為了脫氮需要,
從曝氣池末端回流一部份曝氣混合液,利用這部分回流混合液驅動射流器,取代了傳統的水下攪拌器,對缺氧段進行充氧和攪拌,實現了缺氧區混合液的回流、攪拌和充氧三個功能的一體化,提高了能源利用率。
3、本工藝的三級處理即補充凈化處理,采用低能耗的接觸過濾工藝:利用沉淀池出水的剩余水位,對二沉池的出水進行過濾,進一步去除COD、SS、P以及N等有機物,并大大降低了污水的濁度。由于采用特別設計的低能耗接觸過濾池,從而使過濾由過去高能耗工序變?yōu)榈湍芎墓ば?,節約了能耗。
4、與傳統的污水處理廠設計不同,本工程設計大部分構筑物為半地下式,利用挖出的土方,在符合設計規范的構筑物周?chē)擅o坡,這樣,不僅能延長構筑物壽命;而且在冬季又有保溫作用,有利于提高生化處理效果,同時也是寬闊的人行道,再在護坡上點綴建筑綠化小品,既便于操作巡視,又增添廠區景觀。而一般的工藝,則是從一個構筑物到另一個構筑物,需要上下爬梯,很不方便。
七、本處理工藝污泥處置情況
本工藝一、二期合計設計處理水量為5萬噸,實際處理水量在每日4.8萬噸左右,日產生含水率≤80%的污泥產量約48噸左右。污泥處置主要去向有四處:
1、污泥運往制作復合肥或有機肥的廠家和個人作為制作肥料的原料,這占整個污泥量的98%;
2、污泥被周邊工業企業的廠內污水處理站拉去作種泥,這占整個污泥量的2%。
八、污染處理設施環保驗收情況
1、一期工程于2005年12月18日進水調試,調試期為三個月,2006年8月21日9時至2006年8月24日9時徐州市環境監測中心站對一期工程進行了連續72小時的水質、噪聲、污泥、大氣的驗收監測,各項指標均符合要求。徐州市環保局于2006年11月4日對一期工程進行了環保驗收并一致通過。
2、二期工程于2009年6月15日進水調試,調試期為三個月。2009年9月16日10時至2009年9月18日10時徐州市環境監測中心站對二期工程進行了連續48小時的水質、噪聲、污泥、大氣的驗收監測,各項指標均符合要求。2009年11月20日,徐州市環保局對沛縣污水處理廠二期工程進行了環保驗收并一致通過。
3、一期提標改造工程于2013年7月10日通過土建、安裝竣工驗收,8月12日由沛縣環保局核準進入調試運行,調試期為三個月。2013年10月24日至25日沛縣環境監測站對該項目進行了48小時現場連續采樣監測,12月4日至5日對該項目的大氣項目(氨氣、硫化氫、臭氣濃度等)進行了補充監測。驗收監測期間,各項指標均符合GB18918-2002《城鎮污水處理廠污水排放標準》中的一級A標準。2013年11月22日沛縣環保局對該項目進行了竣工驗收,并于2014年1月8日形成現場核查意見,該項目環保驗收一致通過。
九、在線監測系統購買、安裝、調試、運行等情況
1、一期工程:2006年3月22日,廠方購買了日本堀場HORIBA有機污染物監測儀壹臺,同期購買出口流量計壹臺;2007年11月22日,廠方購買了南京德宏數碼公司的數采儀壹臺,并于同年12月與徐州市環境監控網聯網。上述儀器設備放在一期加氯間控制室內。
2、二期工程:2009年廠方又購買了日本堀場HORIBA有機污染物監測儀及其超聲波明渠流量計;2009年12月,廠方購買了南京德宏數碼公司的數采儀壹臺。經過設備廠家人員的調試比對,于12月6日與徐州市環境監控網聯網。
隨著監管力度的加強,我廠應徐州市環境監察支隊的要求陸續于2011年4月加裝的一臺進水口COD監測儀(美國哈希),2011年8月安裝了進水口氨氮監測儀(美國哈希)及出水口氨氮檢測儀(美國哈希)。2012年5月將原有的兩臺出水口南京德宏的數采儀進行了更新,按要求更換為南京長距廠家出產的新型數采儀,并在進水口也加裝了相同型號的數據采集儀。至此,進、出水口所有在線監測儀表數據均同步上傳至監控平臺。經過幾個月的連續無故障運行,于2012年9月底經過徐州市環境監察支隊、平臺運維單位(南京神采)、數采儀廠家(南京長距)現場聯合驗收,一致通過。
3、一期提標改造工程施工期間,我廠又安裝了總出水口流量計,并將一、二期出水口合并,在總出水在線儀表室加裝了美國哈希出產的:COD、NH3-N、TP、TN、PH等在線檢測儀及數采儀,各在線檢測實時數據與國家環保部、省、市、縣環保監控平臺聯網并通過了市、縣環保部門組織的驗收。
4、我廠現有出水口在線監測儀表按照國家相關文件要求已經委托給具有相關資質的第三方進行代運維,同時沛縣環保局監測站每月均會(huì )對我廠在線儀表進行比對監測并進行盲樣檢測,對監測數據的有效性進行審核。每季度,由縣環境監測站全天間斷取水五次,送往徐州市水文局進行重金屬及陰離子表面活性劑等項目的檢測。
5、沛縣水利局安排人員24小時駐守我廠,對我廠進水水量實施全天候監管。水利局已在我廠進水口完成了進水流量計的安裝,用于我廠處理水量的監管。
十、相關制度建立健全情況
我單位自2005年12月投產運營以來,按照江蘇省住建廳制訂的《江蘇省城鎮污水處理廠運行管理考核標準》的要求,相繼制訂《工藝運行操作規程》、《中控、化驗及在線儀表操作規程、安全規程》、《安全文明生產管理制度》、《巡視管理制度》、《員工薪酬及考核獎懲辦法》等制度,并得以很好的運用執行,從而有力地保證了污水處理廠一、二期工程良好地運行,保證了我廠污水處理的全面達標排放,有力地保證了李集橋斷面的穩定達標。
